Syyskuun 2025 tilannepäivitys

Kevään koittaessa tasoitellun hiekkatäytön päälle aseteltiin eristelevyt, joiden päälle laitettiin raudoitusverkot. Raudoitukseen kiinnitettiin korokepaloin lattialämmitysputkisto ohjeiden mukaisesti. Aikamoinen putkisto kiertää ympäriinsä lattian sisällä.
Myös muutamia ilmanvaihtoputkia asennettiin kesän aikana.

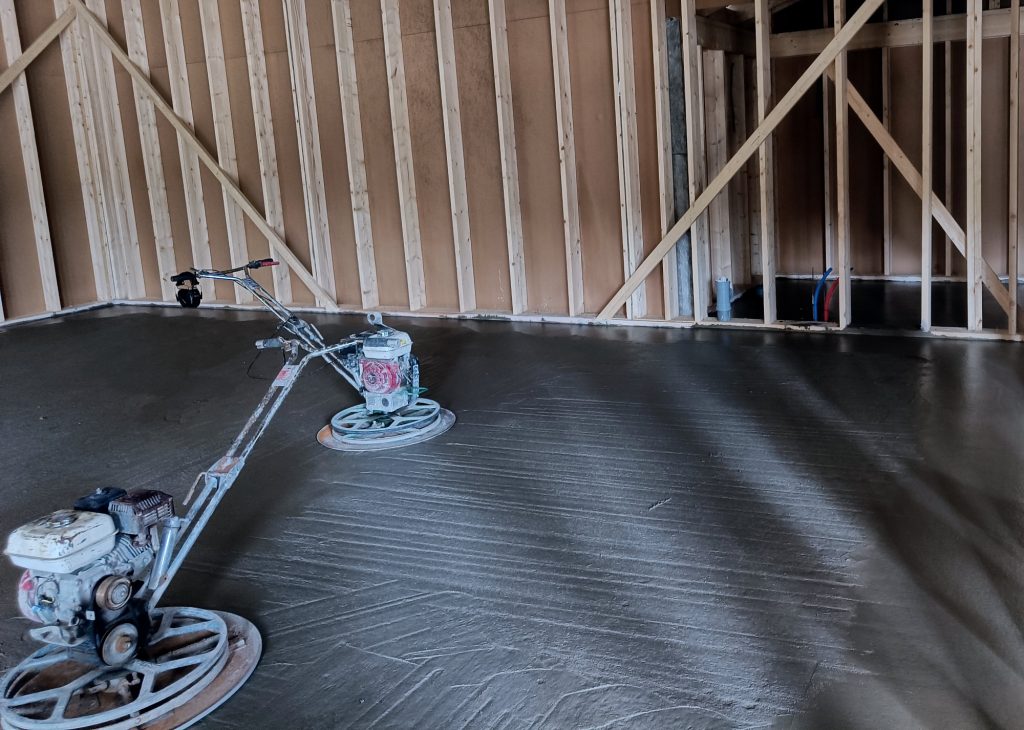

Heinäkuun alussa tulivat vuoroon betonilattian valu- ja hiontatyöt. Ammattilaisten tekemänä ne sujuivat ripeästi ja ilman ongelmia.

Syksyn tullen on seiniin vedetty MMJ-sähköjohtoja ja suunniteltu muita kaapelointeja.

Räystäslautojen maalaamisen ohessa Juuso kertoi, ettei näin matalalla työskentely tunnu vielä missään.

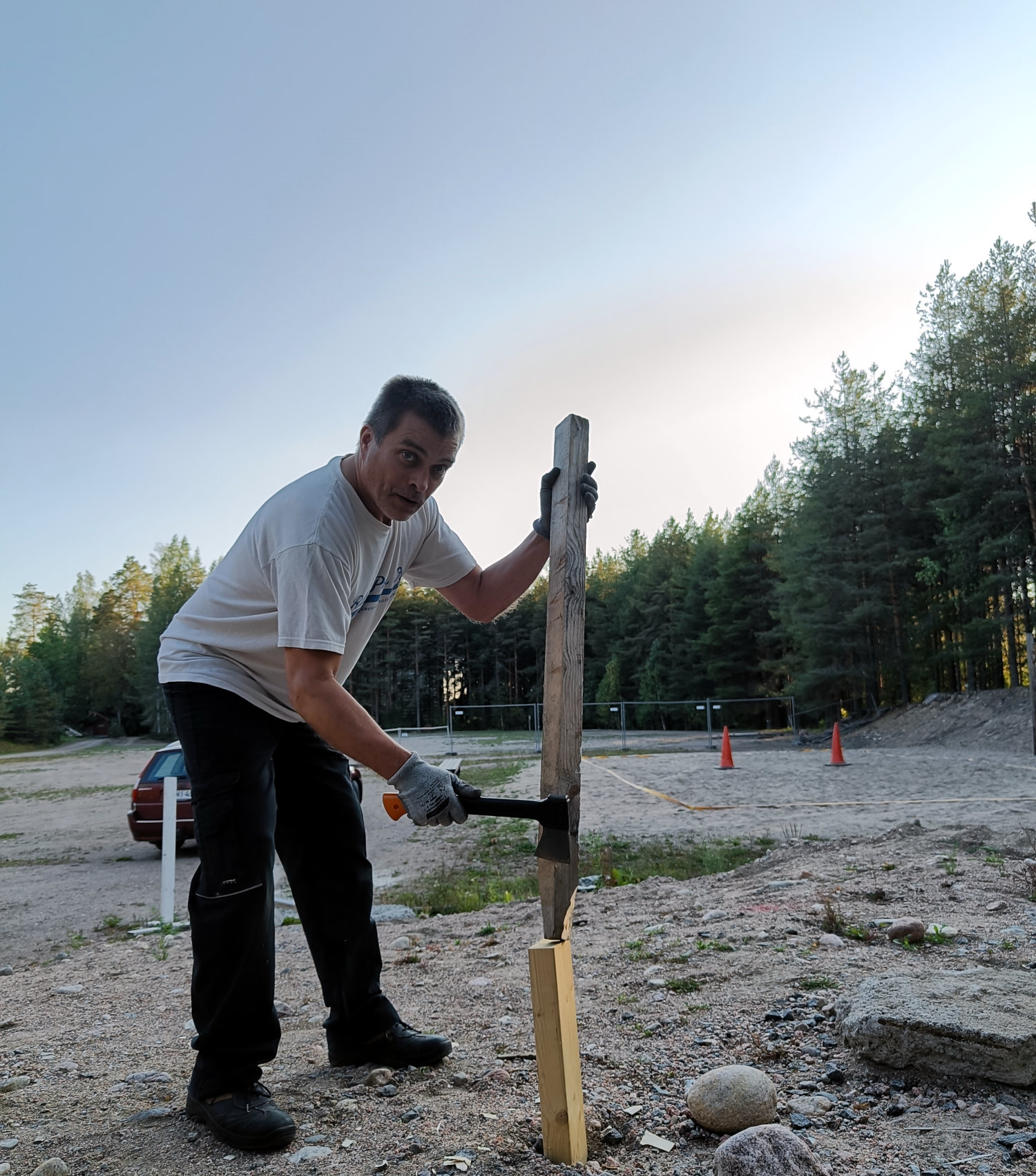

Mikko muotoilee kakkoskakkosen päätä terävämpään muotoon.

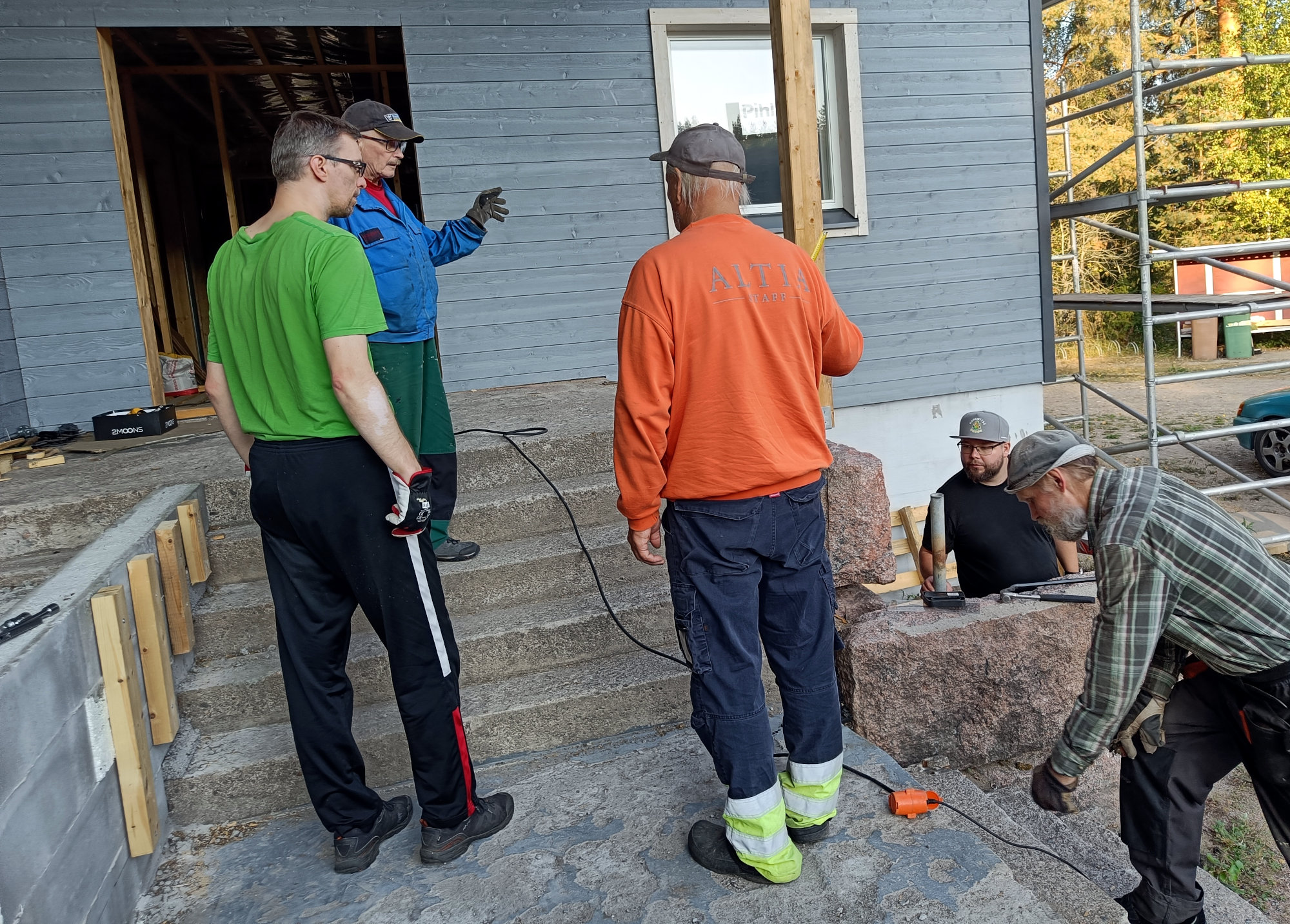

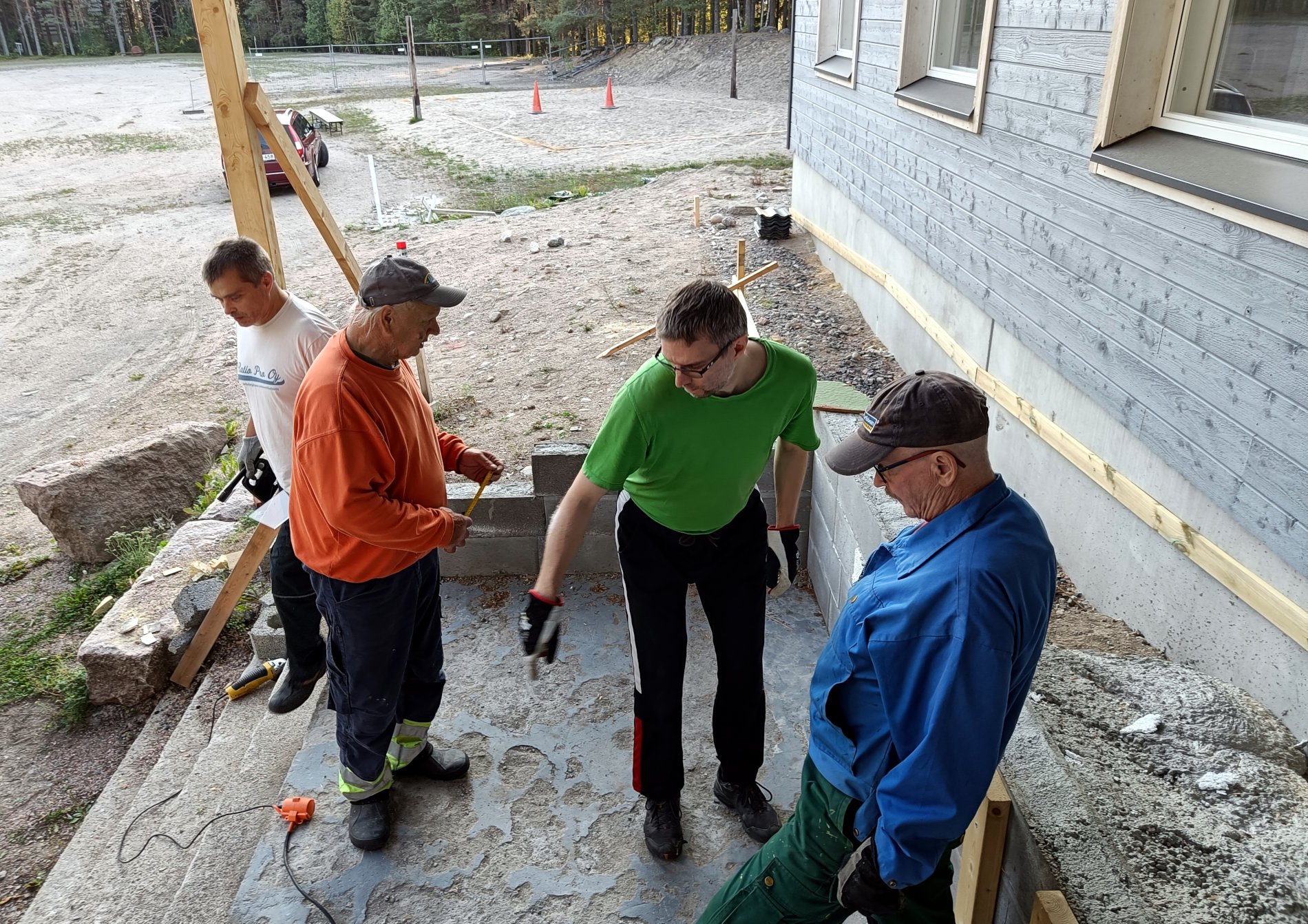

Mikko, Jukka, Antti, Jussi, Joni ja Kari valmistelevat seuraavia työvaiheita.

Tavoitteena olisi saada seiniin eristeitä ennen talven tuloa, mutta vielä riittää tekemistä ulkonakin ennen sitä.

Samankaltaiset artikkelit

  • Vuodenvaihteen puuhia

    Joulun ja vuodenvaihteen tuntumassa monilla ihmisillä on paljon kiireitä ja saattaa jopa tuntua, etteivät vuorokauden tunnit riitä mihinkään. Myönnetään, ettei nuorisoseuran talkooväki ja rakennusurakoitsijakaan jääneet joulunvieton jälkeen patsastelemaan, vaan paljon on tehty ja myös saatu aikaiseksi. Lattiavalun valmistelua Joulukuussa sisätilojen lattiavalua valmisteltiin sulattamalla ja kuivattamalla soraa lämpöpuhaltimella pressujen suojassa. Sen jälkeen tiivistetyt maa-ainekset tasoiteltiin, ladottiin…

  • Rakennuksen perustukset valmiina

    Saimme loppukeväästä 2024 talkoovoimin rakennettua valmiiksi viimeisetkin ulkoseinäelementit hallissa. Mutta paljon on tapahtunut varsinaisella rakennuspaikallakin. Juhannuksen tuntumassa Perustava Oy toimitti ja asensi talon perustukset. Tätä tietysti edelsi huolellisesti tehdyt suunnittelutyöt. Sokkeli rakentui niin nopeasti, ettei sitä voinut etukäteen edes käsittää. Rakennuspaikalle ei jouduttu kaivamaan syvää monttua tai tekemään muitakaan isoja kaivuutöitä. Vielä edellisenä päivänä rakennuksen…

  • Kattotuolit pystyssä

    Nuorisoseurantalon pystyttäjäksi valittu urakoitsija on aloittanut työnsä tontilla. Ensimmäinen vaihe on kasata katon runkorakenteet maassa valmiiksi. Tehdasvalmisteiset kattotuolit on jo kiinnitetty oikeille paikoilleen yläjuoksuihin ja rakenteiden jäykistystyöt ovat meneillään eli kattotuoleja tuetaan kestämään tulevat rasitukset. Myös päätyjä päästään rakentamaan tässä vaiheessa. Viikonlopun aikana on tarkoitus maalata sellaisia lautoja, joiden maalaaminen myöhemmin olisi lähes mahdotonta tai…

  • Ikkunalähetys Pihlalta saapui

    Eilen 15.1.2025 rakennusurakoitsija teki katolla peltien asennuksia. Sovitun aikataulun mukaisesti myös Pihla-ikkunakuorma saapui rakennuspaikalle, joten tänä aamuna alkoivat ikkunoiden asennustyöt. Rakennusurakoitsijan ahertaessa on päivän mittaan jo useampi ikkuna asettunut paikalleen. Uudessa seurantalossa on tiilikatto, mutta harjaosan tuntumassa on peltiäkin, kuten alla olevasta kuvasta hyvin näkyy.

  • Räystäslautojen maalausta

    Rakennuksen seinän ulkopuolelle jatkuvaa vesikaton osaa kutsutaan räystääksi. Sen alapinnalle kiinnitettävien räystäslautojen maalaustyö ei monien mielestä kuulu kaikista houkuttelevimpien töiden joukkoon. Joillain työmailla se tapahtuu pitkien tikkaiden yläpäässä horjuen ja yläpuolelta naamaan valuvaa maalia väistellen, mutta me valitsimme toisenlaisen menetelmän. Kokoonnuimme viime viikonloppuna kymmenen hengen porukalla hallille talkoilemaan. Maalasimme Seurantalon räystäslaudat valmiiksi jo ennen niiden…
